過渡性房屋已落成的過渡性房屋項目

「喜越」柴灣常安街過渡性房屋項目

位置及環境

常安街項目是其中一批以「組裝合成」建築法建造的過渡性房屋。興建完成後會有一幢樓高四層的組合屋,使用「組裝合成」建築法能令工程更快捷和減省工地人手。

詳細資料

項目名稱 「喜越」柴灣常安街
營運機構 香港社區組織協會有限公司
地點 柴灣常安街
單位及住戶數目 103個單位,約210人
項目數據
  • 新建項目
  • 預計興建1幢4層高樓宇
單位配套 每個單位附設洗手間、浴室及煮食空間
資助計劃 支援非政府機構推行過渡性房屋項目的資助計劃
(已獲批5,665萬元)
工程開展日期 2022年12月
竣工日期 2024年4月
營運年期 約5年

重要時刻

2021年9月 前期準備

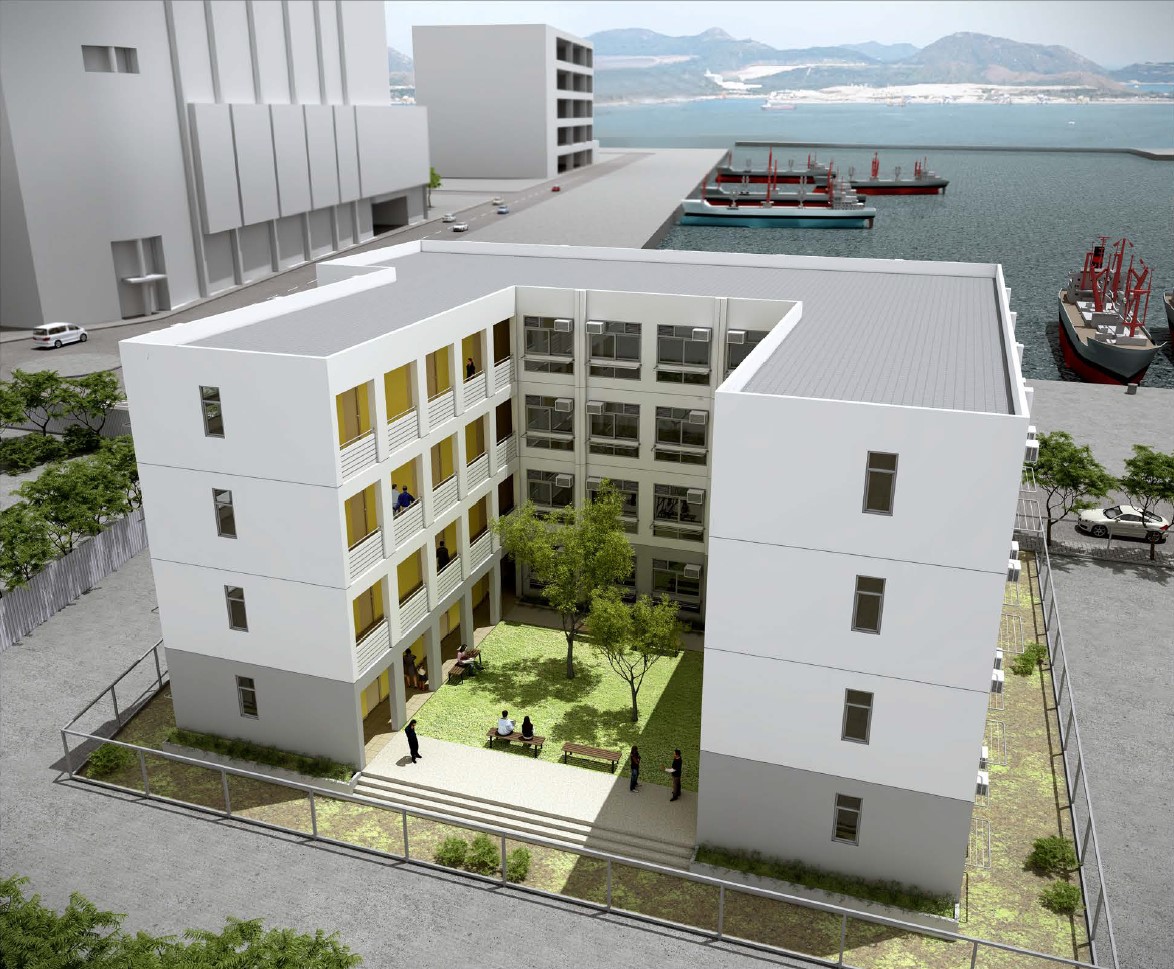

模擬圖

模擬圖

地下設計圖

地下設計圖

一樓至三樓設計圖

一樓至三樓設計圖

2023年1月 動工儀式

房屋局局長何永賢和房屋局副局長戴尚誠主持動土禮

動工儀式 1

動工儀式 2

動工儀式 3
